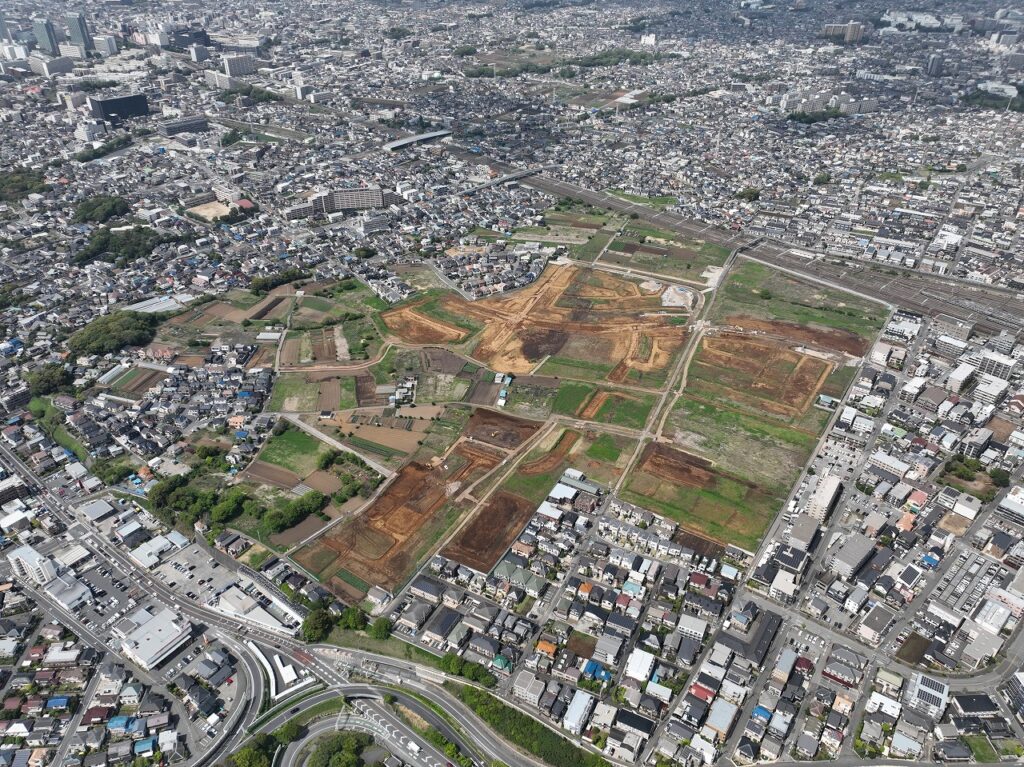

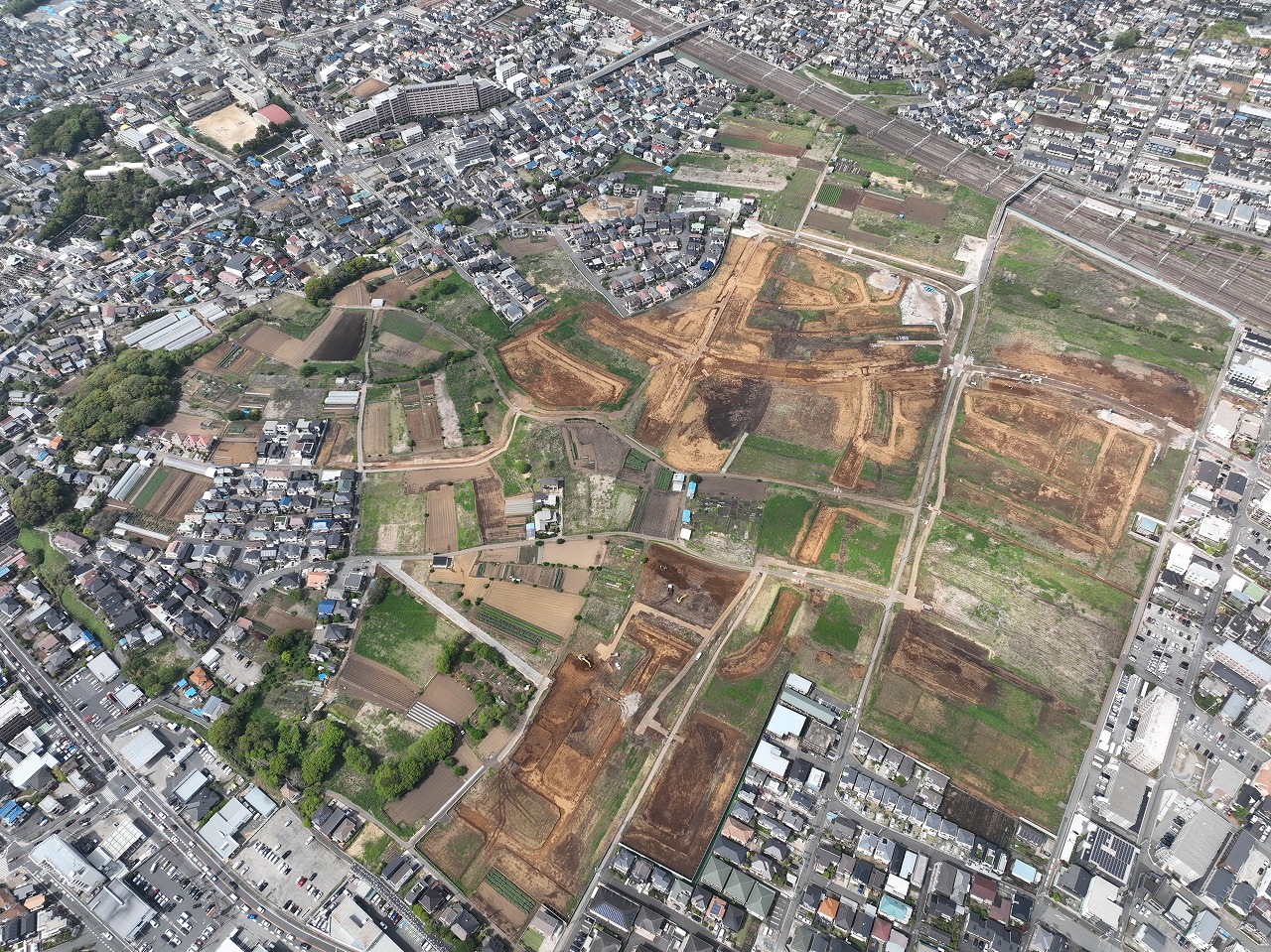

2025年4月までの工事進捗と2025年5月以降の工事予定についてご報告いたします。

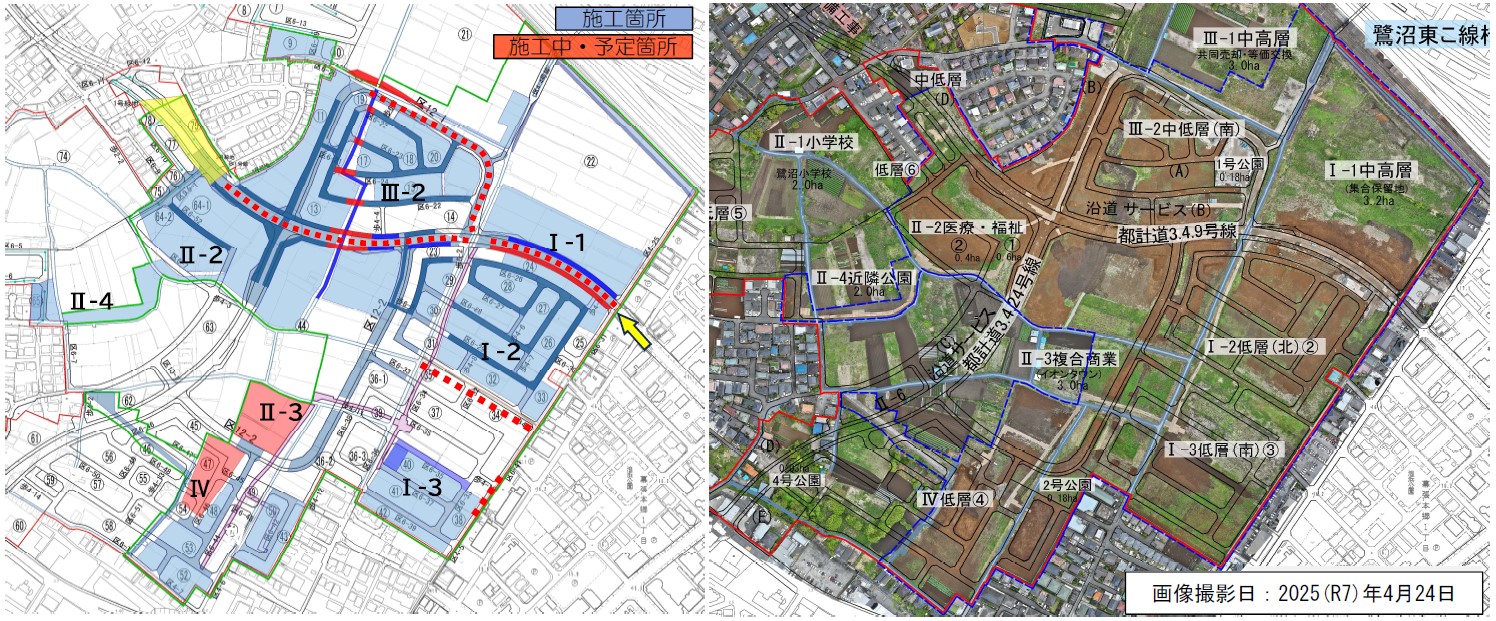

2025年4月までの工事進捗
・都市計画道路3.4.9 雨汚水排水本管工
・Ⅲ-2 既存道路封鎖~撤去工
・Ⅳ 掘削~土砂運搬
⇒Ⅰ-3、Ⅳ、Ⅱ-3 盛土工
・各所既存道路脇 除草工
2025年5月以降の工事予定
・都市計画道路3.4.9⇒Ⅲ-2既存道路部 雨汚水排水本管工
・Ⅳ 掘削~土砂運搬
⇒Ⅳ/Ⅱ-3 盛土工
・各所 仮設通路整備等
・市境界部 土留撤去
・黄色部 除草工~排水溝準備
※現時点での計画であり、事業の進捗状況等により変更になる可能性がございます。
