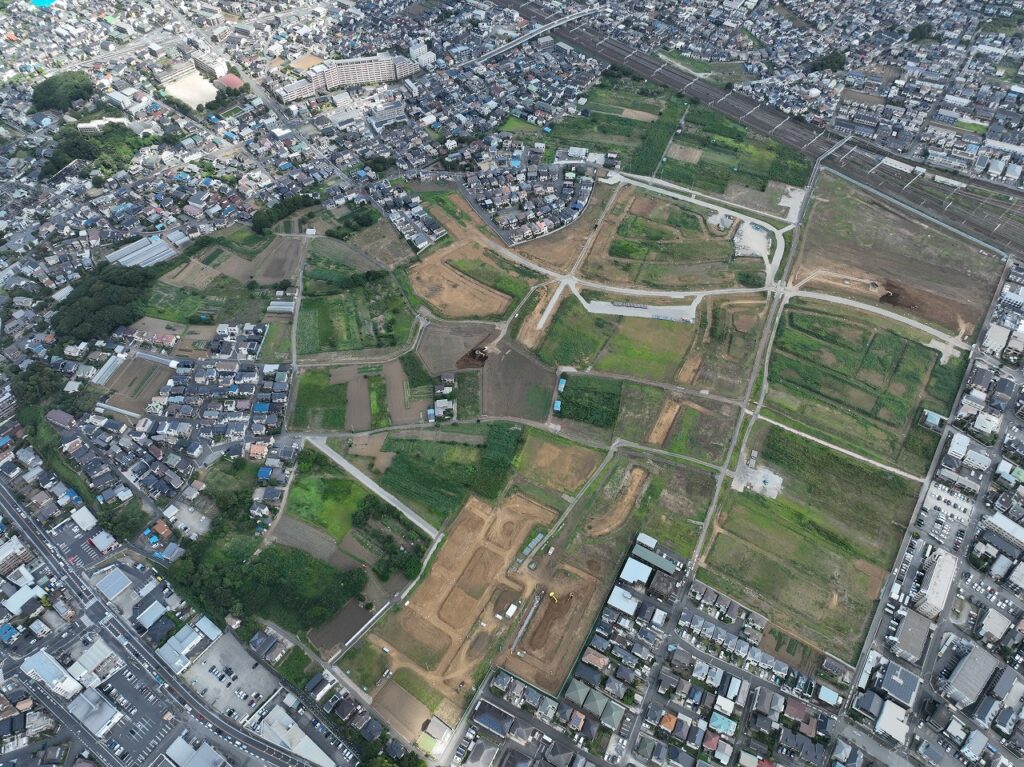

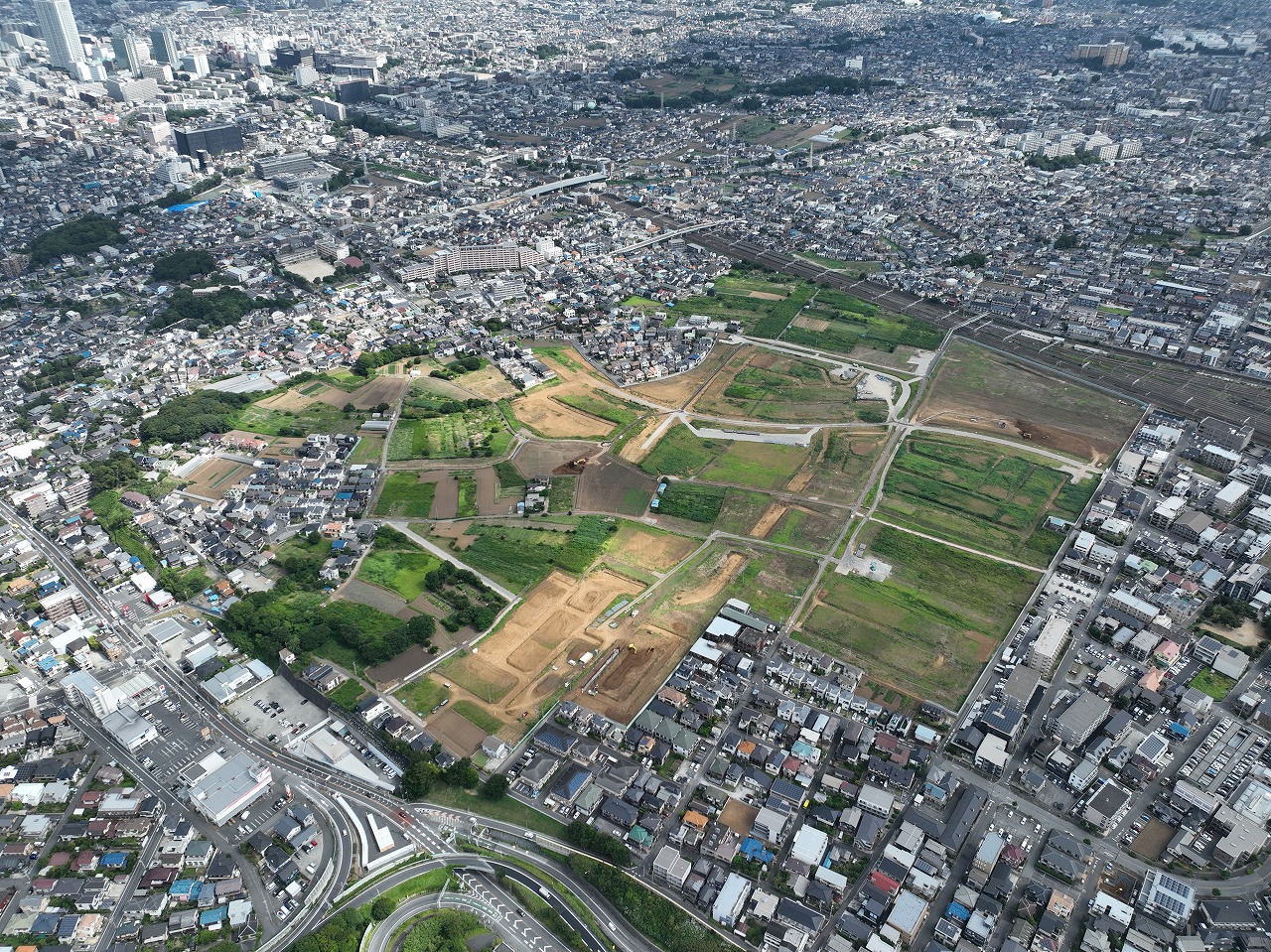

2025年7月までの工事進捗と2025年8月以降の工事予定についてご報告いたします。

2025年7月までの工事進捗
・Ⅳ(先行西) 雨汚水排水溝
・既存道路閉鎖①②~撤去工
・Ⅱ-3、4掘削工~Ⅰ-1盛土工
・各所 除草工
・先行エリア 水道申請業務
2025年8月以降の工事予定
・Ⅳ(先行西) 雨汚水排水工
取付管工・道路桝工
宅地桝・浸透施設工
・Ⅰ-3(先行東)雨汚水排水工
・既存道路閉鎖③~撤去工
・Ⅱ-3、4掘削工~Ⅰ-1盛土工(Ⅱ-2)
・沿道D 仮設駐車場造成
その他
・通行止め ①7/1~ ②7/15~ ③8/18~
※現時点での計画であり、事業の進捗状況等により変更になる可能性がございます。
