2025年8月までの工事進捗と2025年9月以降の工事予定についてご報告いたします。

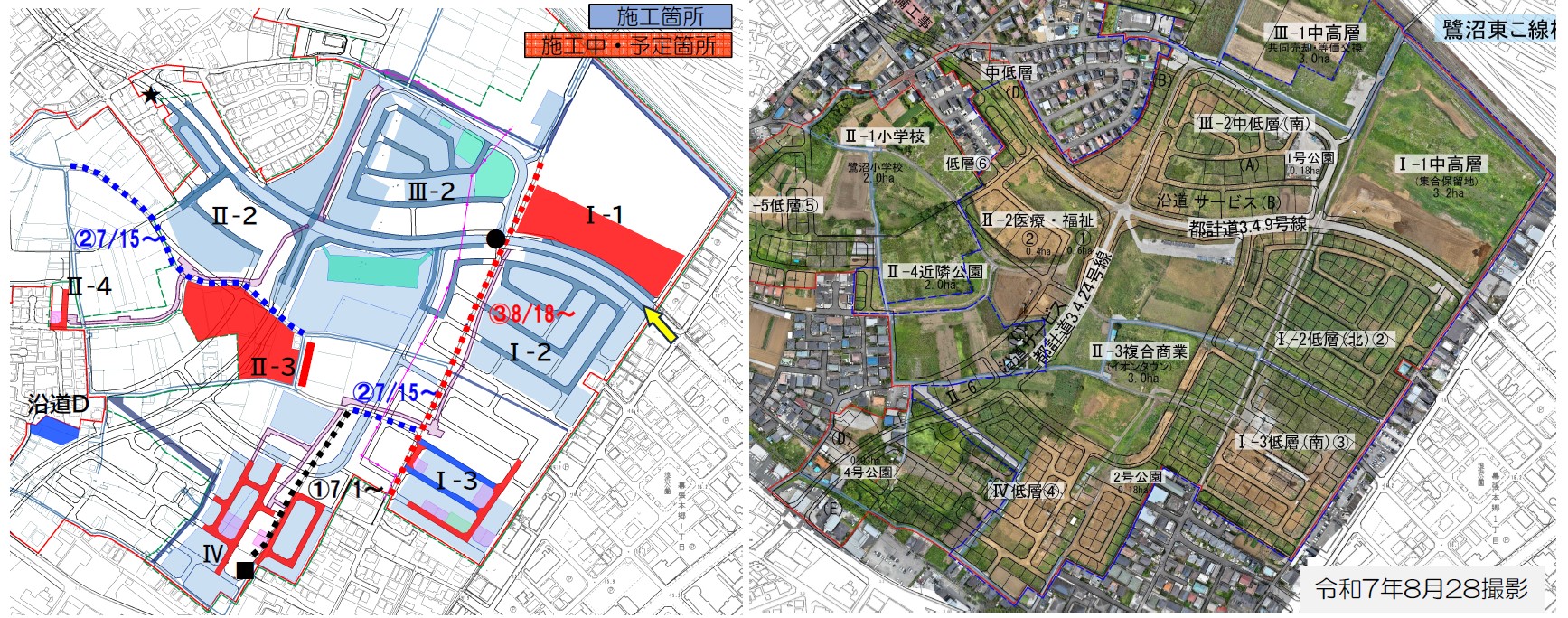

2025年8月までの工事進捗
・Ⅳ(先行西) 雨汚水排水工・取付管工
道路、宅地枡・浸透施設工
・Ⅰ-3(先行東) 雨汚水排水工
・既存道路閉鎖~撤去工
・Ⅱ-3 掘削工~Ⅰ-1盛土工
・沿道D 仮設駐車場造成
2025年9月以降の工事予定
・Ⅳ(先行西) 道路、宅地枡・浸透施設工
水道本管工
■仮設駐車場整備工
・Ⅰ-3(先行東)雨汚水排水工
・Ⅱ-3 掘削工~Ⅰ-1盛土工
・Ⅱ-4(65街区) 合流排水工・枡
浸透施設・路盤工
・Ⅱ-3 地権者放棄工作物撤去工
・各所 除草工事 9/5~
※現時点での計画であり、事業の進捗状況等により変更になる可能性がございます。
