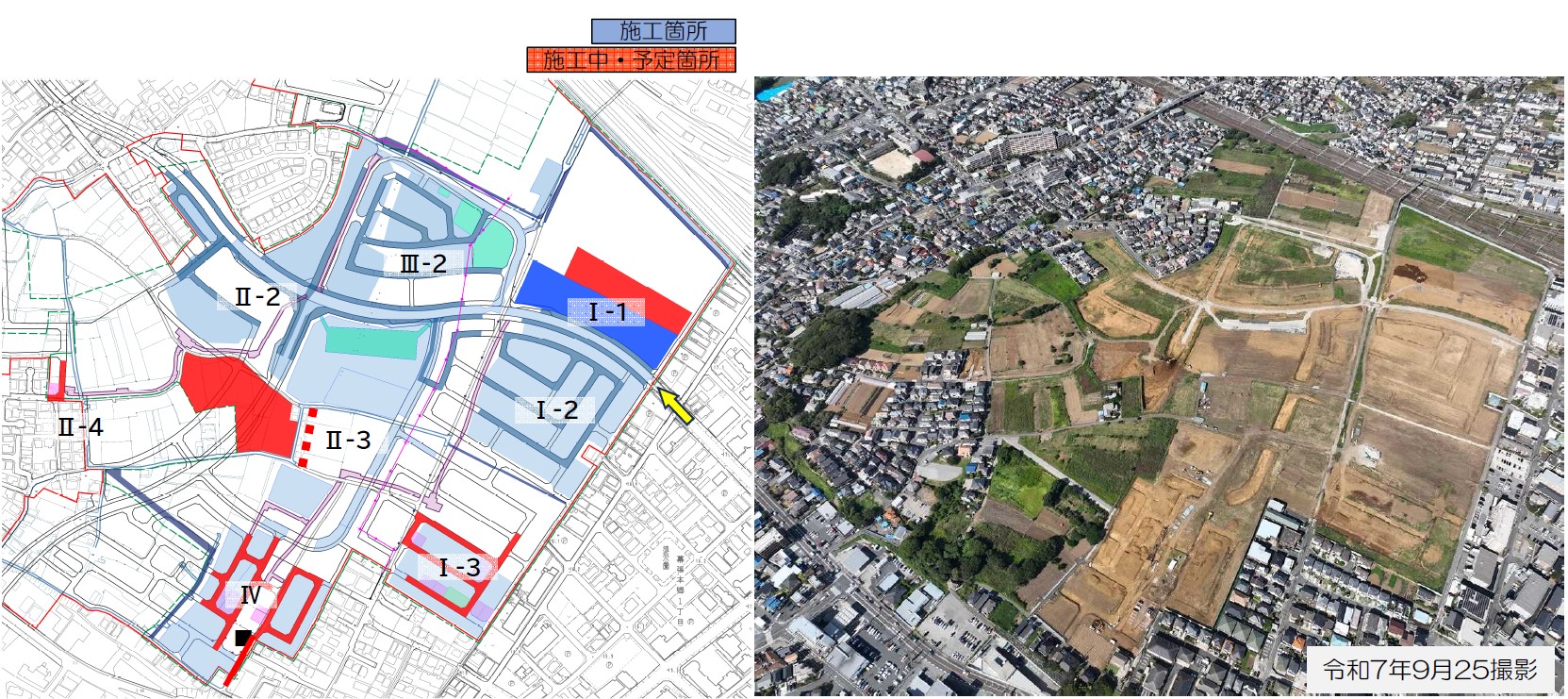

2025年9月までの工事進捗と2025年10月以降の工事予定についてご報告いたします。

2025年9月までの工事進捗
・Ⅳ(先行西) 取付管工・道路枡工
宅地枡・浸透施設工
水道本管工
・Ⅰ-3(先行東) 雨汚水排水工
・Ⅱ-3、4 掘削工~Ⅰ-1盛土工
・Ⅱ-4(65街区) 合流排水工
宅地枡・道路枡
浸透施設・路盤工
・Ⅱ-3 工作物撤去完了
・各所 除草工
2025年10月以降の工事予定
・Ⅳ(先行西) 水道本管工
道路枡
宅地枡・浸透施設
・Ⅰ-3(先行東)雨汚水排水工
取付管・道路枡
宅地枡・浸透施設
水道本管工
・Ⅱ-3、4 掘削工~Ⅰ-1、3 盛土工
・各所 除草工事
※現時点での計画であり、事業の進捗状況等により変更になる可能性がございます。
