2026年1月までの工事進捗と2026年2月以降の工事予定についてご報告いたします。

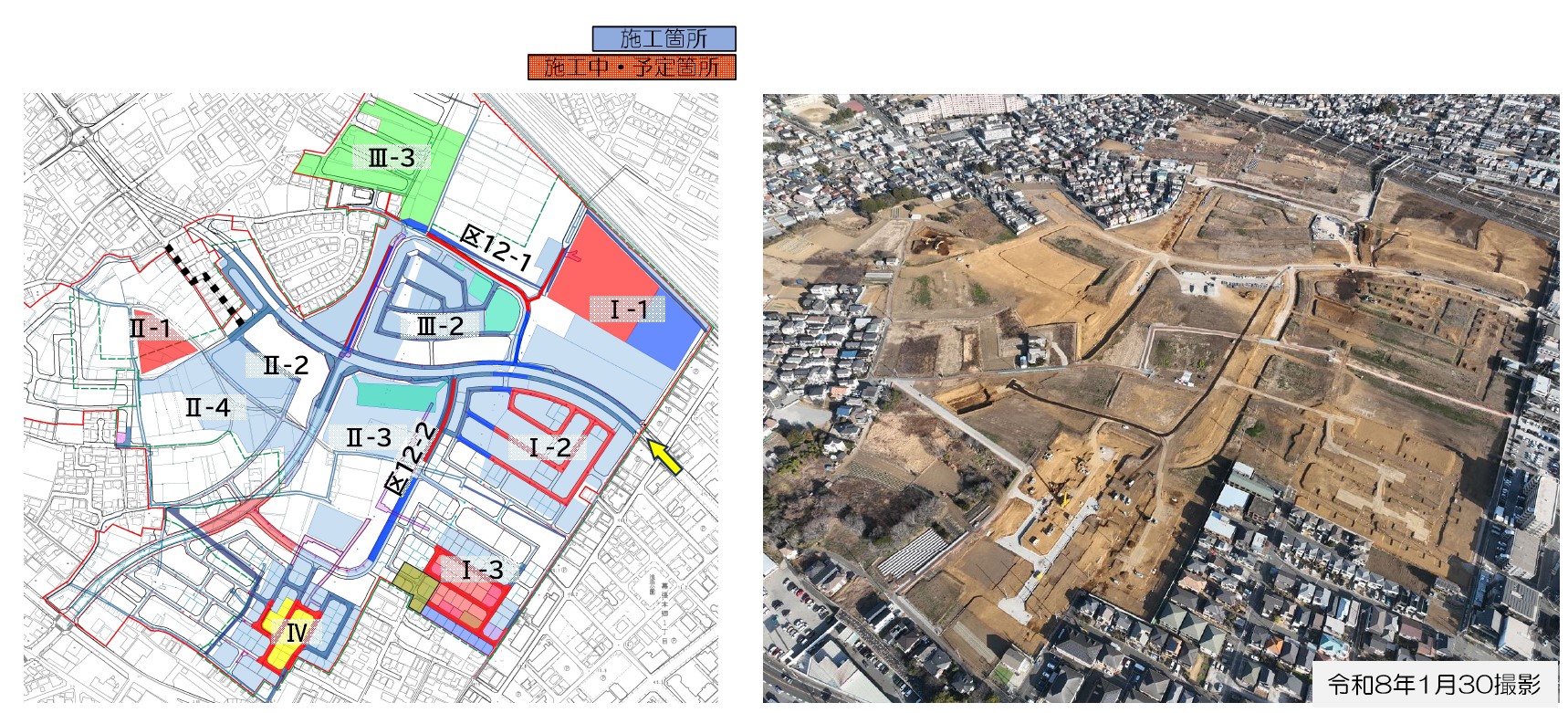

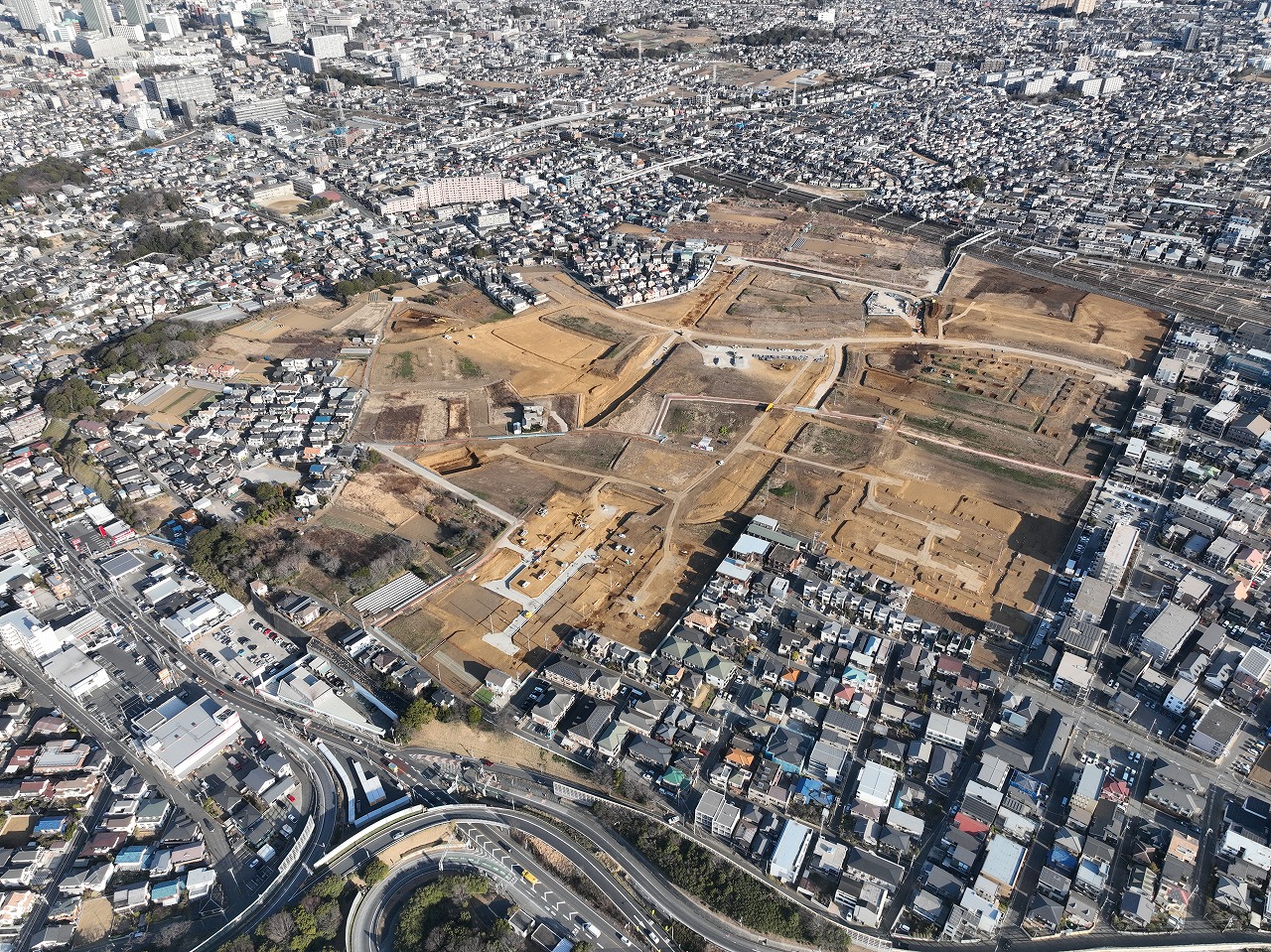

2026年1月までの工事進捗
・Ⅳ(先行西) 電線共同溝工・道路工
        水道給水取出工
        道路、宅地枡・浸透施設
        盛土・宅地整形工
・Ⅰ-3(先行東) 道路、宅地枡・浸透施設
         仮設撤去
・都3.4.9、1-2、区12-1 雨汚水排水工
・区12-2、Ⅰ-2 道路、宅地枡・浸透施設
・都3.4.24 掘削工~Ⅰ-1盛土工
・Ⅰ-1、Ⅱ-1 除草工(Ⅱ-1平板載荷試験)
・区12-1 迂回路整備

2026年2月以降の工事予定

 ・Ⅳ(先行西) 道路工・宅盤整形工

 ・Ⅰ-3(先行東)共同溝工・宅盤整形工

         給水取出・道路工

 ・都3.4.24 掘削工~Ⅰ-1盛土工

 ・区12-1 雨汚水排水本管工

 ・Ⅰ-2 道路、宅地枡・浸透施設・駐車場掘削

 ・区12-1、2 仮設道路整備

 ・Ⅲ-3 既存宅地擁壁解体

 ・Ⅲ-3 除草工

※現時点での計画であり、事業の進捗状況等により変更になる可能性がございます。
